CONSTRUCTION
Améliorations de la gestion des travaux en cours (WIP)
Nouveaux champs

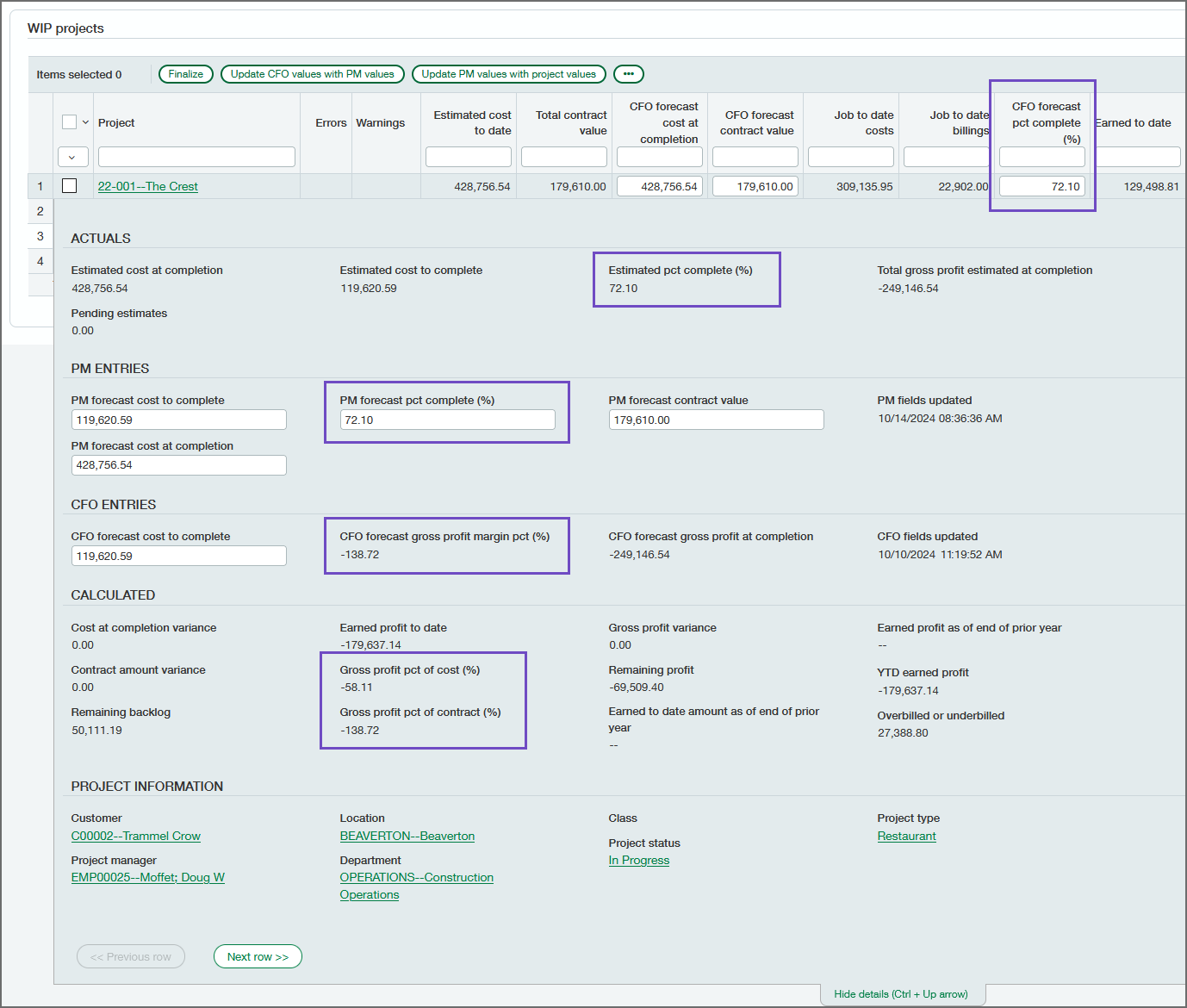

Les calendriers des travaux en cours incluent les nouveaux champs suivants :
- Champs PM mis à jour
Affiche la date et l’heure de la dernière mise à jour des informations dans l’un des champs suivants :
- Coût d’achèvement prévu par le responsable de projet
- Coût prévu par le responsable de projet à l’achèvement
- Prévisions du responsable de projet concernant le pourcentage d’achèvement (%)
- Montant du contrat révisé par le responsable de projet

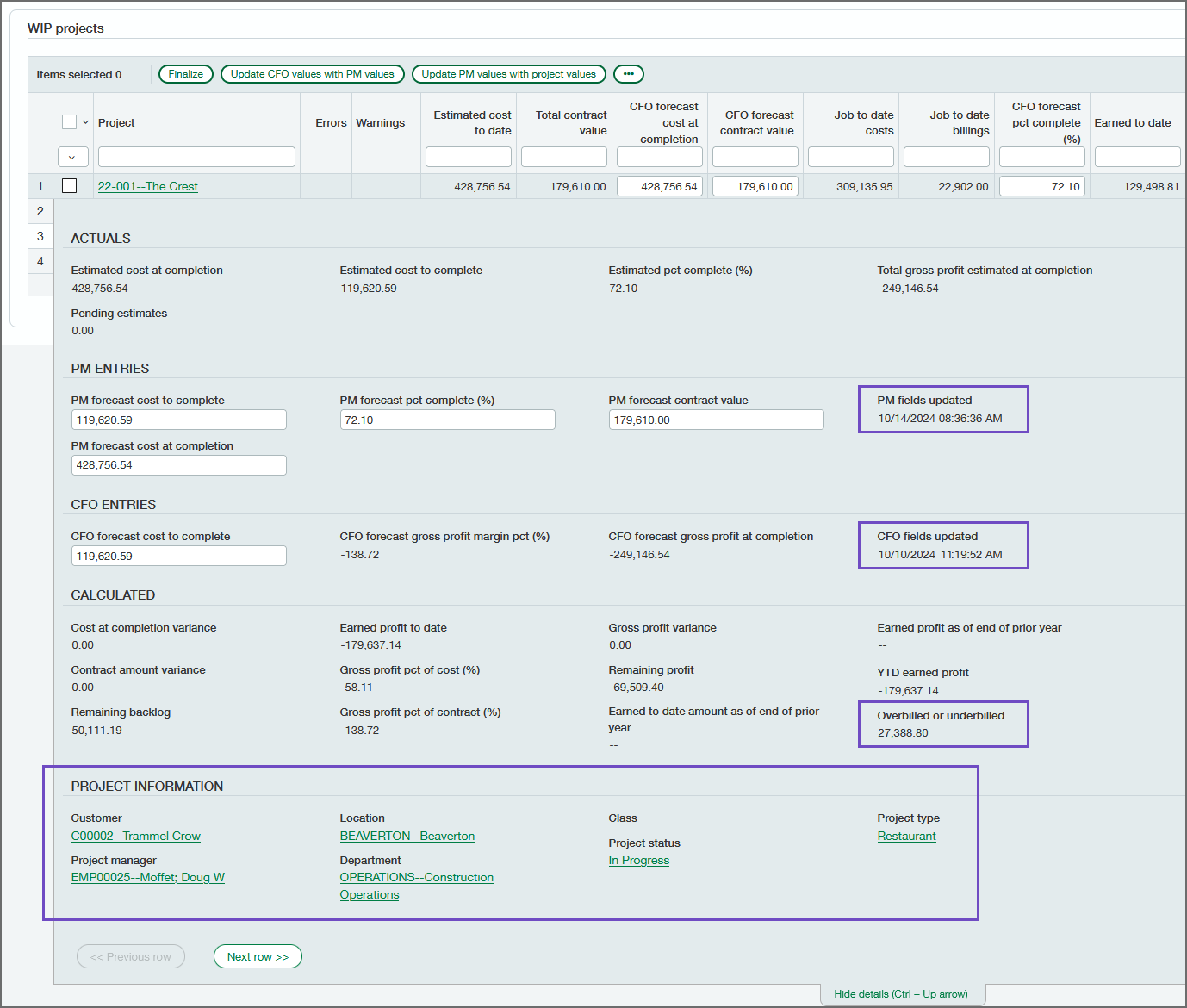

- Champs Directeur financier mis à jour
Affiche la date et l’heure de la dernière mise à jour des informations dans l’un des champs suivants :
- Coût prévu par le directeur financier à l’achèvement
- Montant du contrat prévu par le directeur financier
- Prévisions du directeur financier concernant le pourcentage d’achèvement (%)
- Coût d’achèvement prévu par le directeur financier
- Surfacturé ou sous-facturé
Si le montant facturé est supérieur ou inférieur au montant gagné à ce jour, ce champ affiche la différence (calculée sur la base de l’historique complet du projet). Les montants sous-facturés sont affichés sous la forme d’un nombre positif (par exemple, 10 000), les montants surfacturés sont affichés sous la forme d’un nombre négatif (par exemple, −10 000).
- Client
Affiche le client associé au projet.
- Chef de projet
Affiche le chef de projet affecté au projet.
- Établissement
Affiche l’établissement associé au projet.
- Service
Affiche le service associé au projet.
- Classe
Les classes peuvent être utilisées pour créer et filtrer des rapports de projet. En savoir plus sur les classes.
- Statut du projet
Le statut du projet peut être utilisé pour empêcher certaines transactions de se produire ou pour suivre des projets. En savoir plus sur les statuts de projet.
- Type de projet
Le type de projet est une balise créée par l’utilisateur et utilisée pour catégoriser les projets et générer des rapports sur ceux-ci. En savoir plus sur les types de projets.
Champs améliorés
Nous avons élargi la plage de valeurs autorisées dans certains champs, comme suit :
- Prévisions du directeur financier concernant le pourcentage d’achèvement (%) : 0 à 110 %
- Pourcentage d’achèvement estimé (%) : −200 % à 200 % :
- Pourcentage d’achèvement des prévisions du chef de projet (%) : −200 % à 200 % :
- Pourcentage de marge bénéficiaire brut prévu par le directeur financier (%) : −200 % à 200 % :
- Bénéfice brut par rapport au coût (%) : −200 % à 200 % :
- Bénéfice brut par rapport au contrat (%) : −200 % à 200 % :
Les montants surfacturés et sous-facturés sont désormais affichés pour la tâche à ce jour
Dans les calendriers des travaux en cours, nous avons modifié les champs Surfacturation depuis le début de l’année et Sous-facturation depuis le début de l’année en Tâche à ce jour surfacturée et Tâche à ce jour sous-facturée.
Pour tout calendrier des travaux en cours existant qui est comptabilisé et qui comprend un Calendrier des travaux en cours de fin d’année, les libellés des champs sont automatiquement mis à jour, mais pas les valeurs des champs (elles indiquent toujours les montants annuels cumulés). Pour mettre à jour les valeurs des champs afin d’afficher les montants des travaux à ce jour, procédez comme suit pour chaque calendrier des travaux en cours :
- Accédez à Projets > onglet Tous > Gestion des travaux en cours.
- Sélectionnez l’identifiant de planification.
- Sélectionnez Modifier.

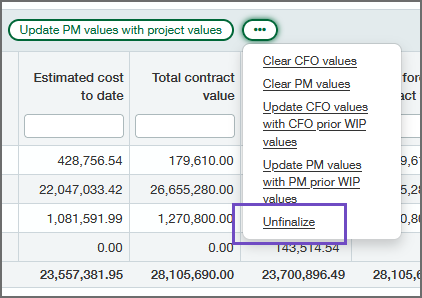

- Annulez la comptabilisation :
- Sélectionnez Annuler la comptabilisation.
- Sélectionnez Annuler.
- Annuler la finalisation des projets :
- Finaliser les projets :
- Sélectionnez l’identifiant de planification.
- Sélectionnez Modifier.

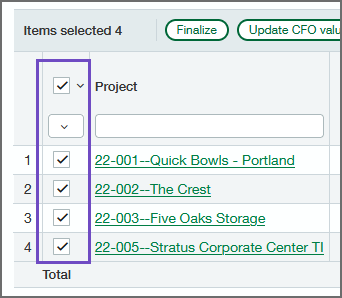

- Sélectionnez tous les projets dans le calendrier des travaux en cours.
- Sélectionnez Finaliser.
- Sélectionnez Comptabiliser.
Permissions et autres exigences
| Abonnement |
Construction |
|---|---|
| Disponibilité régionale |
|
| Type d’utilisateur |
Utilisateur professionnel Responsable projet |
| Permissions |
Projets
|
