Anerkennungsmethoden – Verträge
In der folgenden Tabelle werden die in "Verträge" verfügbaren Realisierungsmethoden beschrieben. Außerdem wird gezeigt, wie sich Umsatzpläne für eine Vertragsposition mit einem Einjahresvertrag je nach Realisierungsmethode unterscheiden können, wenn der Pauschalbetrag/Fester Betrag beträgt 12.000,00.
| Anerkennungsmethode | Beschreibung |
|---|---|

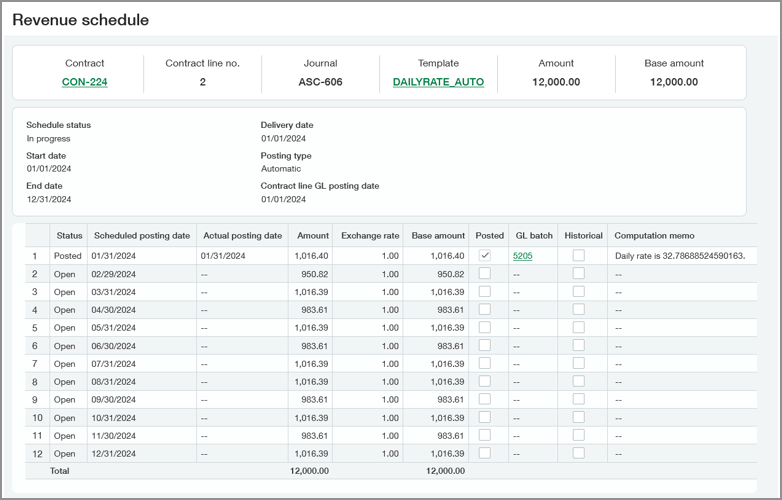

| Tagessatz |
Der Umsatz wird anhand eines täglichen Realisierungssatzes zugewiesen. (Gesamt Terminierung Betrag / Nummer der Tage bis zur Realisierungsfrist) * (Nummer der Tage im Monat) |

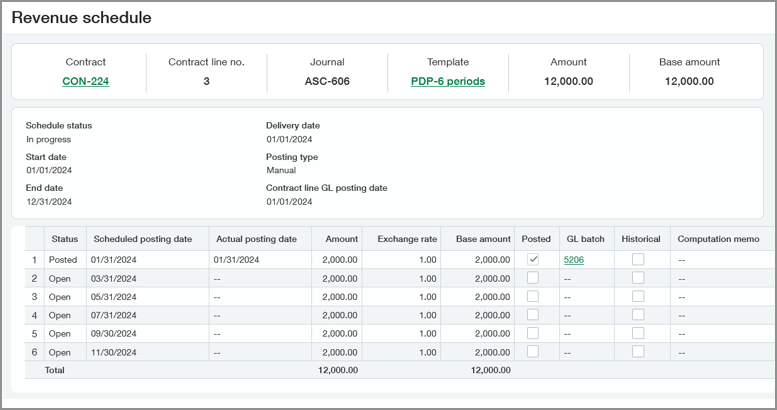

| Vordefinierte Prozentsätze |
Der Umsatz wird auf der Grundlage einer Tabelle mit Einträgen zugewiesen, die den zu realisierenden Zeitraum dem Prozentsatz des pauschalen/festen Betrags zuordnen, der in diesem Zeitraum erfasst werden soll. Diese Umsatz-Terminierung wird vollständig vom Benutzer angepasst. |

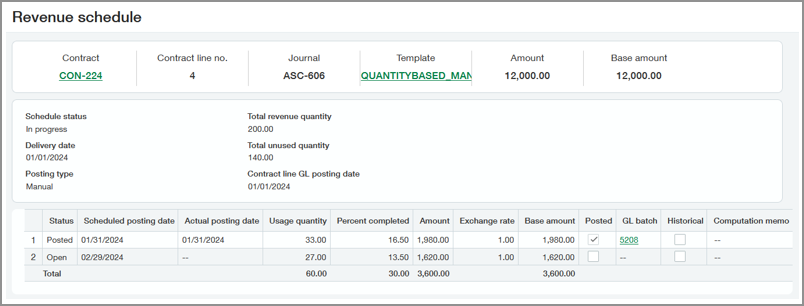

| Mengenbasiert |
Der Umsatz-Terminierung ist leer, bis ein Nutzungs-Datensatz ist der Vertragsposition zugeordnet. Diese Art der Umsatzrealisierung ist proportional zur verwendeten Menge, sodass das System erst weiß, wie die Terminierung aussehen wird, wenn die Verwendungsmenge eingegeben wird. Das System berechnet Menge-basierte Umsatzrealisierung wie folgt: (vertraglich vereinbarte GesamtMenge/erfasste Verwendung) * Pauschalbetrag/fester Betrag Erfahren Sie mehr zum Thema Mengenbasierte Umsatzrealisierung. |
|
Fertigstellungsgrad des Projekts in Prozent Fertigstellungsgrad der Aufgabe in Prozent |
Es gibt viele verschiedene Variationen von Vorlagen für den Prozentsatz der Fertigstellungseinnahmen. Beispiel:
Ein Umsatz Terminierung, der auf einer Vorlage für die Prozentsatz der Fertigstellung basiert, ist leer, bis Zeitpläne für den Fertigstellungsgrad in Prozent aktualisieren auf Grundlage eines anwendbaren Ab-Datums im Umsatz- und Ausgabenrealisierung verwalten Seite. Mehr erfahren etwa Prozentsatz des Abschlusses am projektbasierten Umsatz. Um die Methode "Fertigstellungsgrad in Prozent" oder "Aufgabe in Prozent" zu verwenden, muss die Einstellung "Zeit verfolgen nach" entweder "Projekt und Aufgabe" oder "Kunde, Projekt und Aufgabe" im Konfigurieren von Projekten Seite. |

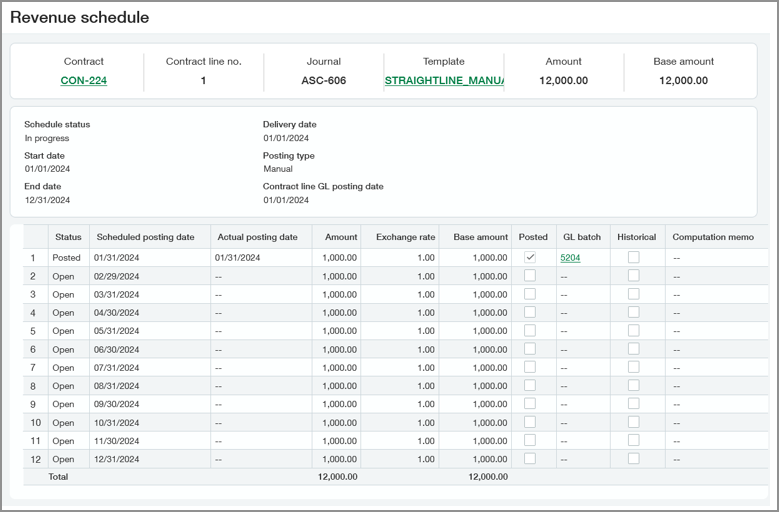

| Gerade Linie |

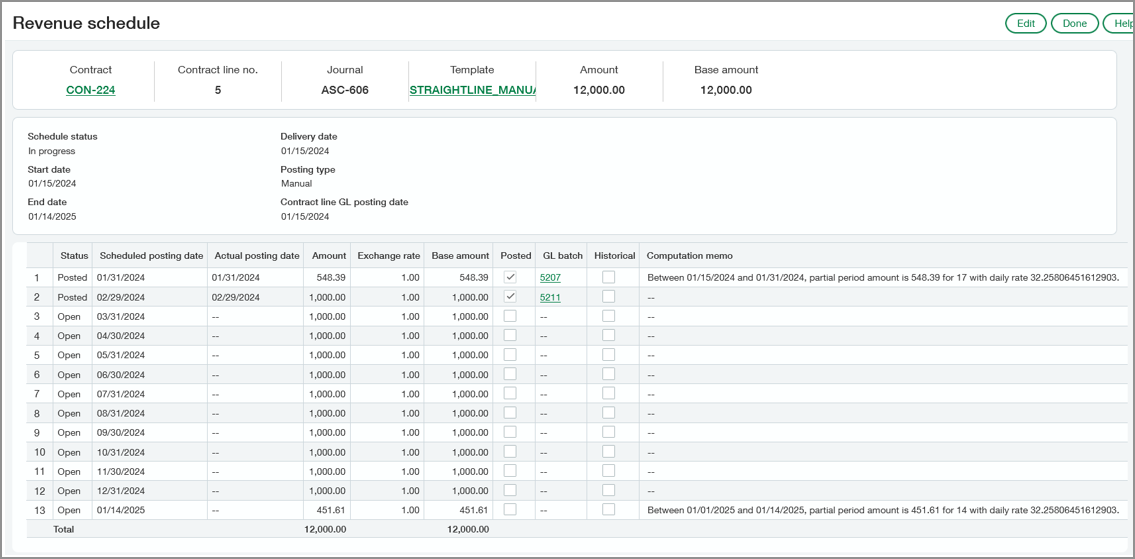

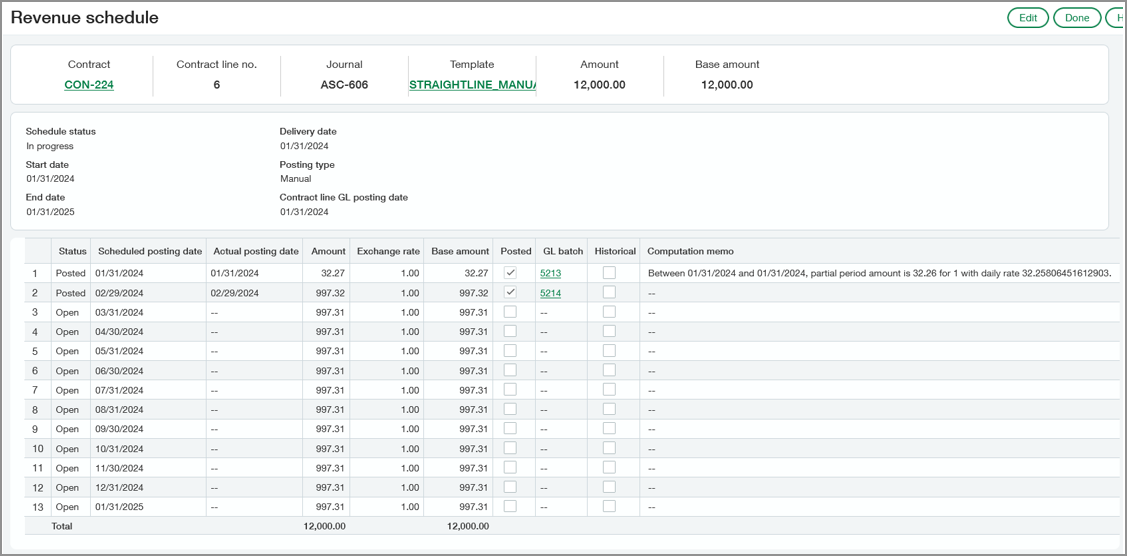

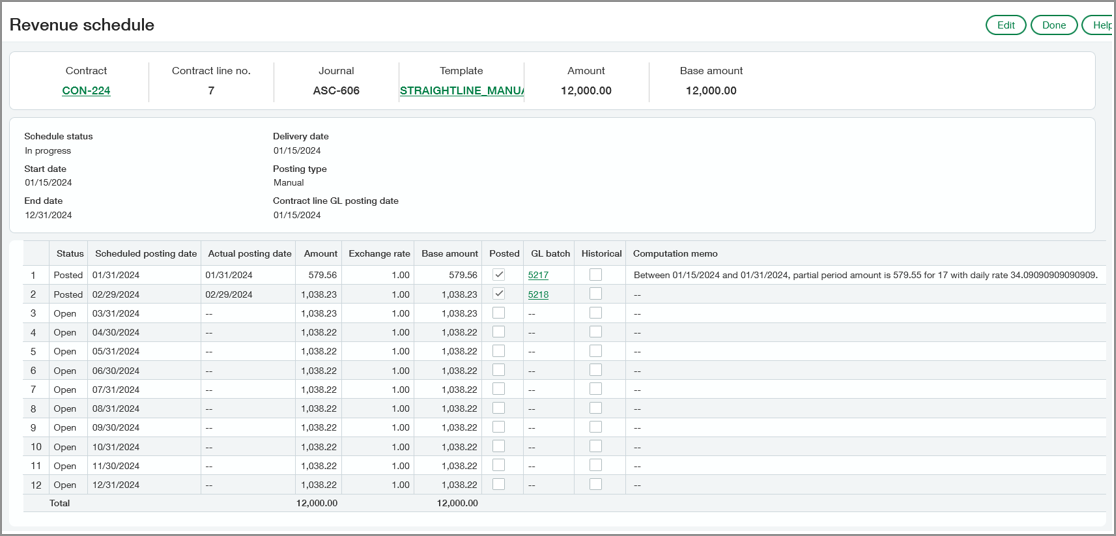

Der Umsatz wird gleichmäßig über die Laufzeit der Erfassung verteilt. Die Berechnung variiert in Abhängigkeit davon, ob Teilperioden vorhanden sind und wo ein Teilzeitraum auftritt. Wenn die Laufzeit für die Erfassung keine Teilzeiträume enthält, lautet die Berechnung: Summe Terminierung Betrag / Nummer der Anerkennungszeiträume = periodische Betrag Wenn es im ersten und letzten Zeitraum Teilperioden gibt, lautet die Berechnung: Summe Terminierung Betrag / Nummer der Anerkennungszeiträume = periodische Betrag (periodische Betrag / Nummer von Tagen in den Teilzeiträumen = täglicher Zuweisungssatz Nummer der Tage im Teilzeitraum * Täglicher Zuweisungssatz = Betrag des Teilzeitraums Wenn das Startdatum des Umsatzes der letzte Tag des Monats und der letzte Zeitraum ein ganzer Zeitraum ist, lautet die Berechnung: Summe Terminierung Betrag / Nummer der Anerkennungszeiträume = periodische Betrag (periodische Betrag / Nummer von Tagen in den Teilzeiträumen = täglicher Zuweisungssatz Nummer der Tage im Teilzeitraum * Täglicher Zuweisungssatz = Betrag des Teilzeitraums (Summe Terminierung Betrag - Betrag des Teilzeitraums) / Nummer der Anerkennungszeiträume = periodische Betrag für ganze Zeiträume Wann:
Die Berechnung lautet: Summe Terminierung Betrag / Summe Nummer Tage in der Realisierungslaufzeit = tägliche Zuweisungsrate Nummer der Tage in den Teilzeiträumen * täglicher Zuweisungssatz = Betrag der Teilzeiträume (Gesamtbetrag der Terminierung - Betrag der Teilzeiträume) / Nummer der gesamten Anerkennungszeiträume = Betrag der vollen Zeiträume |
